2019/2020

Live Ticker – #mehrRaum für die CS Pramergasse

#mehrRaum für die Tagesgäste und die BewohnerInnen der CS Pramergasse. Mit dem Umbau tragen wir den gestiegenen Anforderungen unserer Klientinnen und Klienten Rechnung und bauen hier am ältesten Standort der Caritas Socialis ein modernes CS Zentrum.Auf dieser Seite informieren wir über den aktuellen Baufortschritt.

20. Februar 2020

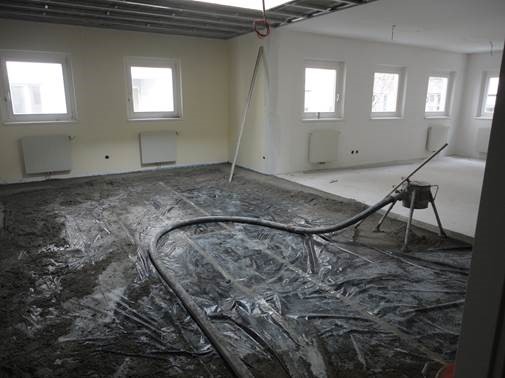

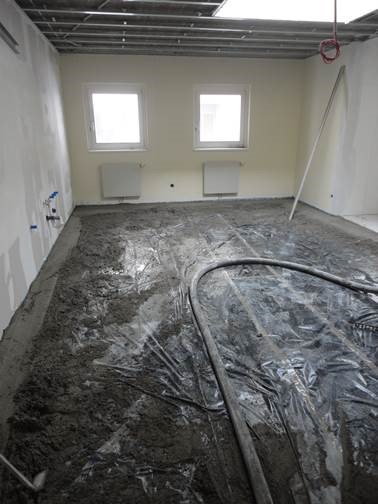

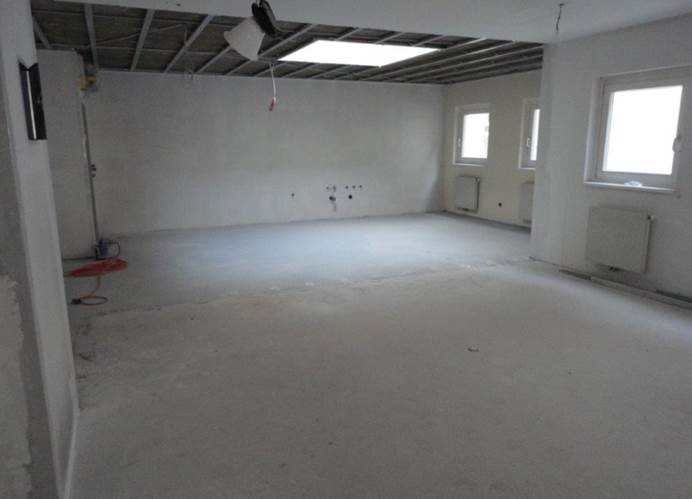

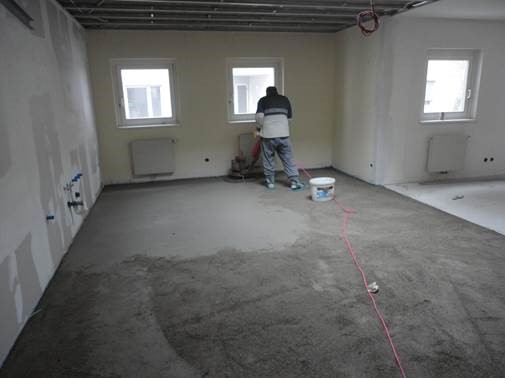

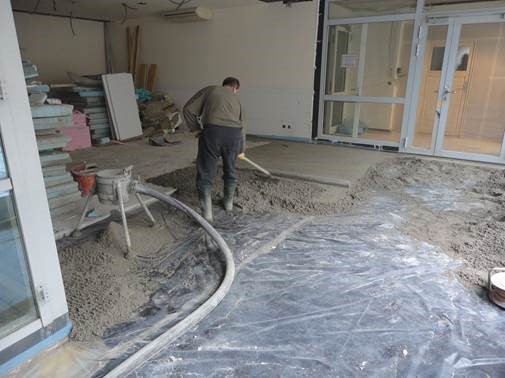

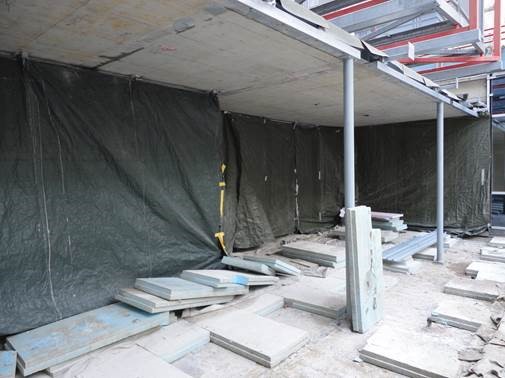

Diese Woche bekam der erste Stock in der CS Pramergasse neuen Estrich. Die fertige Betonmischung wurde mit einem Tankwagen geliefert und mit einem langen Schlauch in die Räume im gepumpt und dort händisch verteilt. Und jetzt heißt es den Estrich trocknen lassen ... Aber keine Sorge, wir stehen nicht still.

baunews13_1.jpg <a href='https://www.cs.at/files/baunews13_1.jpg' target='_blank'>Speichern</a>
baunews13_2.jpg <a href='https://www.cs.at/files/baunews13_2.jpg' target='_blank'>Speichern</a>
baunews13_3.jpg <a href='https://www.cs.at/files/baunews13_3.jpg' target='_blank'>Speichern</a>
baunews13_4.jpg <a href='https://www.cs.at/files/baunews13_4.jpg' target='_blank'>Speichern</a>
baunews13_5.jpg <a href='https://www.cs.at/files/baunews13_5.jpg' target='_blank'>Speichern</a>

Ihre Spende für #mehrRaum in der CS Pramergasse!

13. Februar 2020

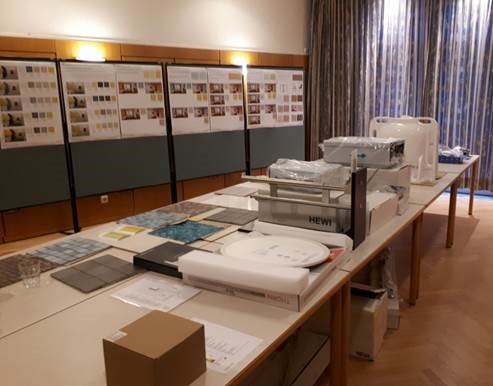

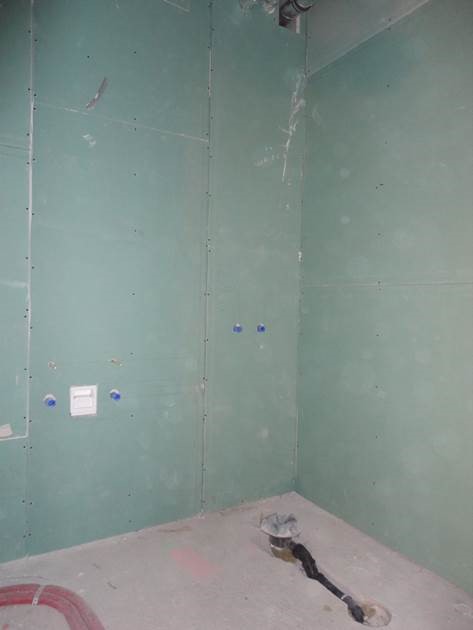

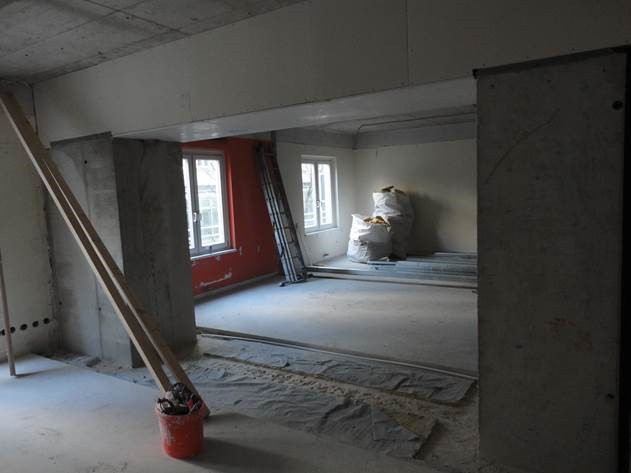

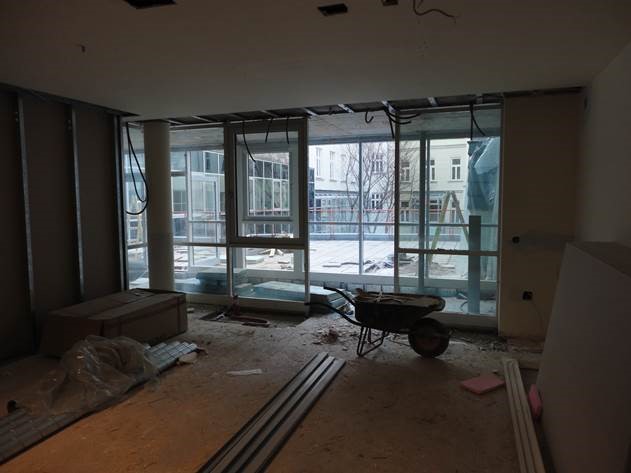

Der Wanddruchbruch für die Küche im neuen Pflegebereich wurde vergangene Woche abgeschlossen. Das neue Fensterportal für den Eingangsberich und das Wohnzimmer des Tageszentrums wurde montiert. In der Fototgalerie sieht man den Eingangsbereich, die neuen Garderoben und die Sicht von außen auf die neuen Fenster.

baunews12_1.jpg <a href='https://www.cs.at/files/baunews12_1.jpg' target='_blank'>Speichern</a>
baunews12_4.jpg <a href='https://www.cs.at/files/baunews12_4.jpg' target='_blank'>Speichern</a>
baunews12_3.jpg <a href='https://www.cs.at/files/baunews12_3.jpg' target='_blank'>Speichern</a>

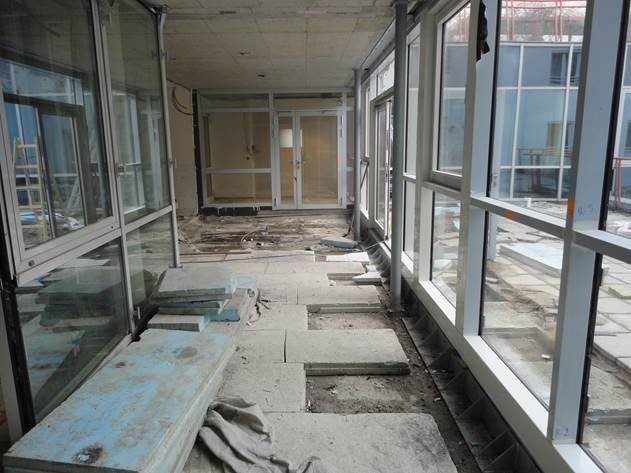

baunews12_2.jpg <a href='https://www.cs.at/files/baunews12_2.jpg' target='_blank'>Speichern</a>

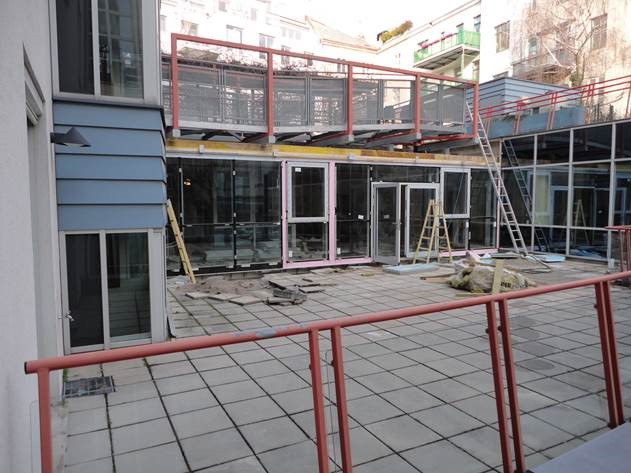

baunews12_5.jpg <a href='https://www.cs.at/files/baunews12_5.jpg' target='_blank'>Speichern</a>
baunews12_7.jpg <a href='https://www.cs.at/files/baunews12_7.jpg' target='_blank'>Speichern</a>

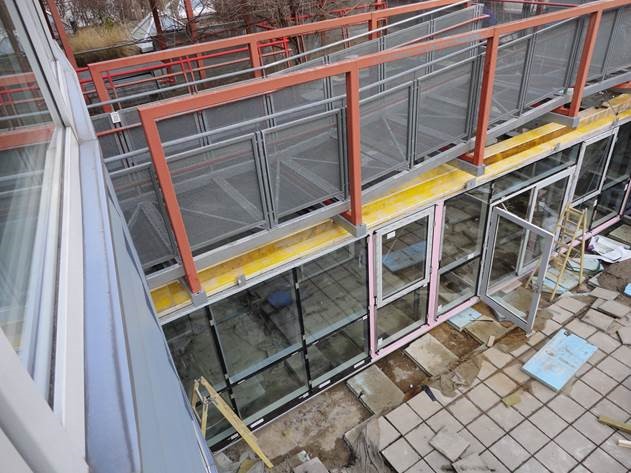

baunews12_6.jpg <a href='https://www.cs.at/files/baunews12_6.jpg' target='_blank'>Speichern</a>

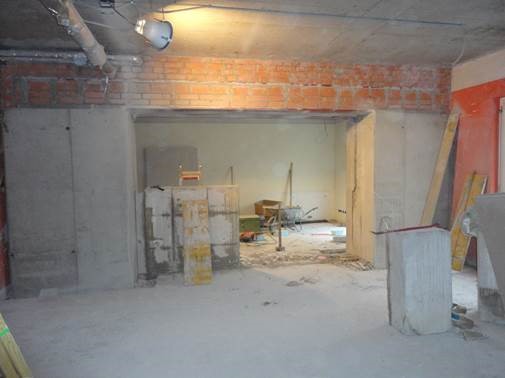

6. Februar 2020

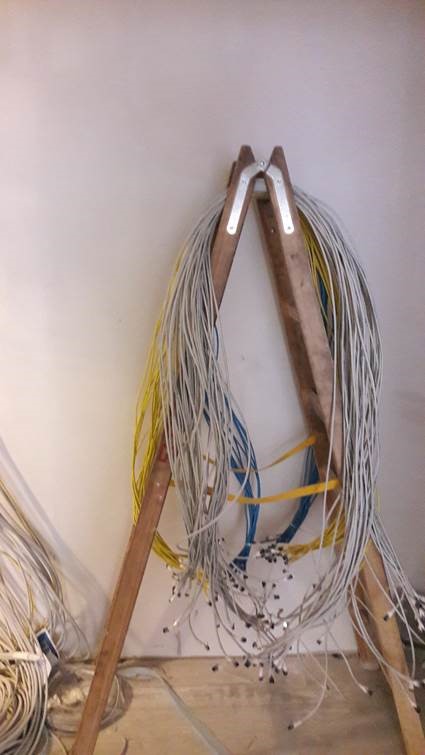

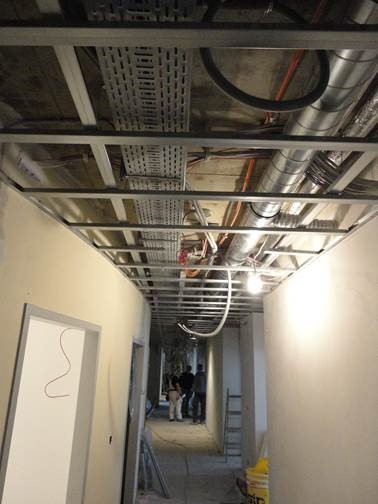

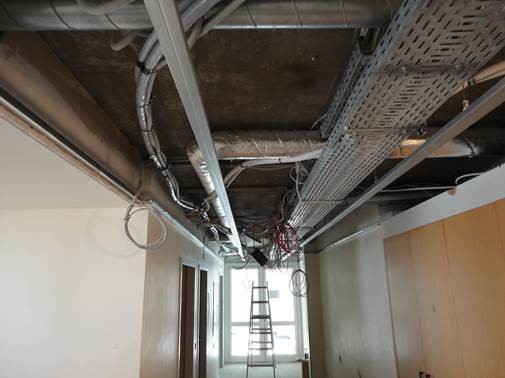

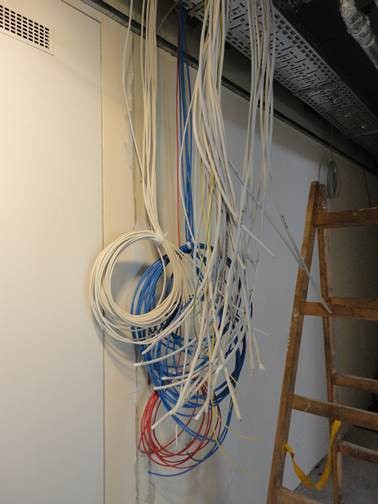

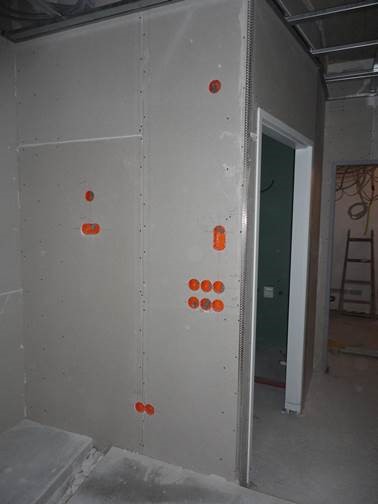

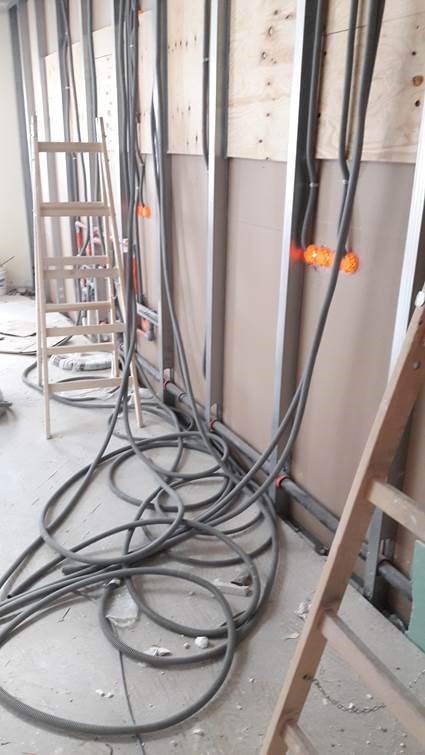

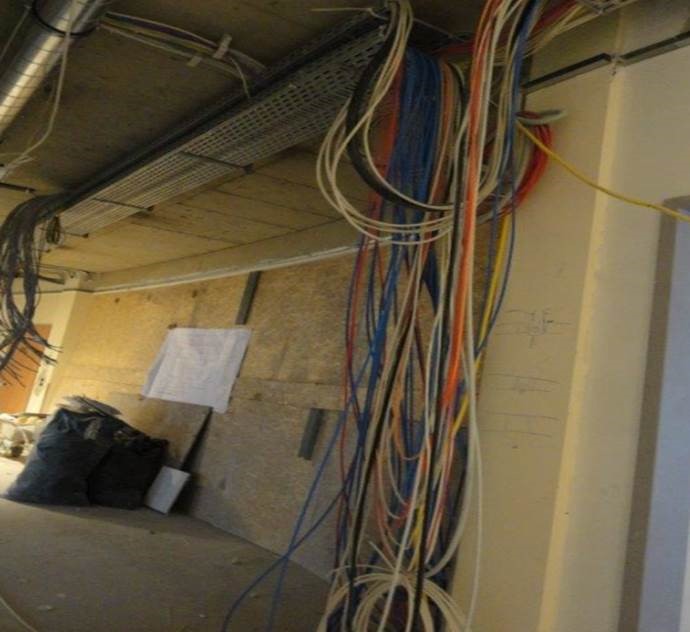

Diese Woche wurden die Kabel und Leitungen für die elektrischen Anschlüsse verlegt. Man kann schon erkennen wo die Lichtschalter und Steckdosen sein werden. Der Eingangsbereich für das Tageszentrum nimmt Formen an. Die alten Portale wurden entfernt und der Boden der Terrasse für den Einbau der neuen Portale vorbereitet. Um die Raumvergrößerung für die neue Küche des Pflegebereichs durchführen zu können mussten eine Wand Stück für Stück weggestemmt werden.

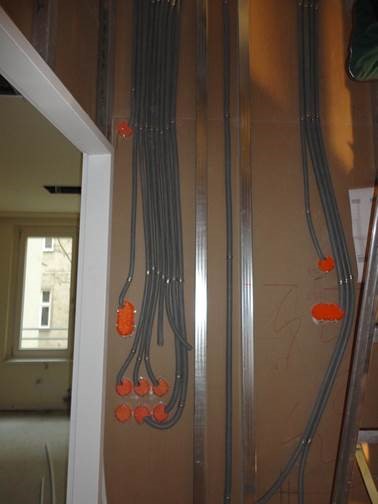

baunewsletter1101.jpg <a href='https://www.cs.at/files/baunewsletter1101.jpg' target='_blank'>Speichern</a>
baunewsletter1102.jpg <a href='https://www.cs.at/files/baunewsletter1102.jpg' target='_blank'>Speichern</a>
baunewsletter1103.jpg <a href='https://www.cs.at/files/baunewsletter1103.jpg' target='_blank'>Speichern</a>

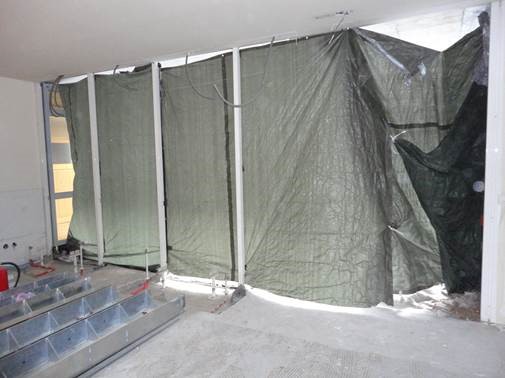

baunewsletter1104.jpg <a href='https://www.cs.at/files/baunewsletter1104.jpg' target='_blank'>Speichern</a>
baunewsletter1105.jpg <a href='https://www.cs.at/files/baunewsletter1105.jpg' target='_blank'>Speichern</a>
baunewsletter1106.jpg <a href='https://www.cs.at/files/baunewsletter1106.jpg' target='_blank'>Speichern</a>
baunewsletter1107.jpg <a href='https://www.cs.at/files/baunewsletter1107.jpg' target='_blank'>Speichern</a>

31. Jänner 2020

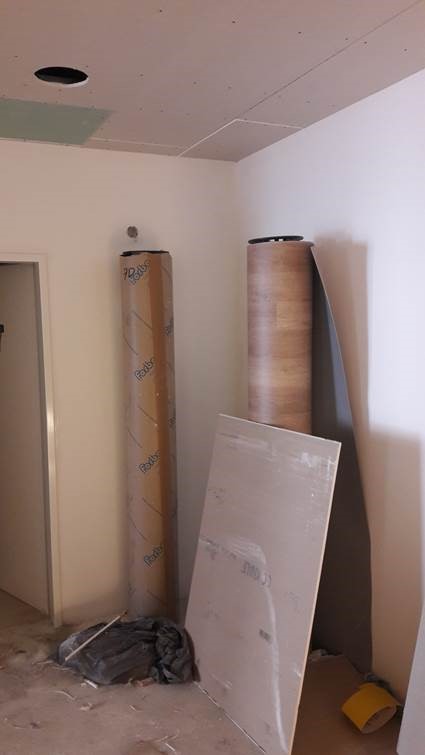

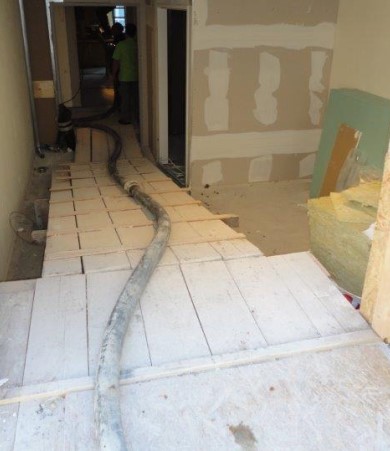

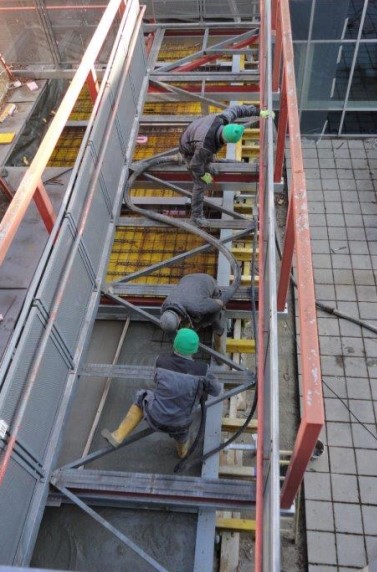

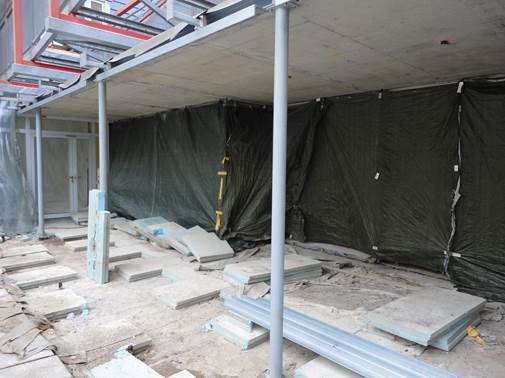

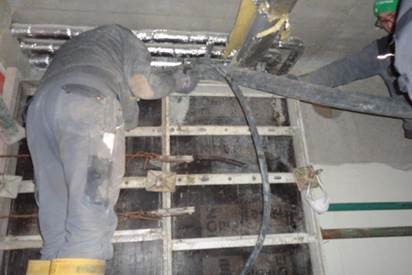

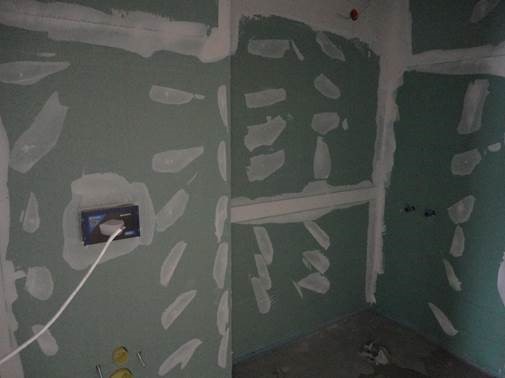

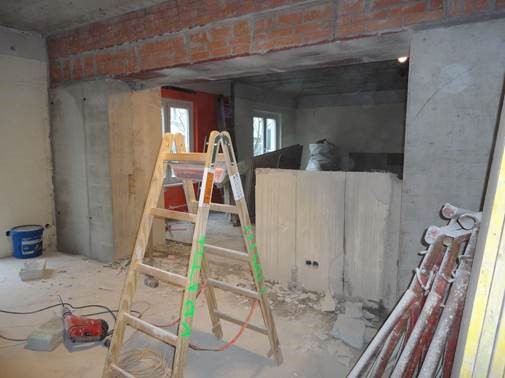

In der letzten Woche hat der Trockenbauer die Zimmerwände weiter aufgesellt und vom Installateur wurden in den künftigen BewohnerInnenbadezimmer bereits die Warm- und Kaltwasserleitungen sowie die Abflüsse installiert. Die Betonschalung zur Unterstützung des Gebäudes, um die Statik zu gewährleisten wurden mit Lieferbeton ausgegossen damit der geplante Mauerdurchbruch erfolgen kann.

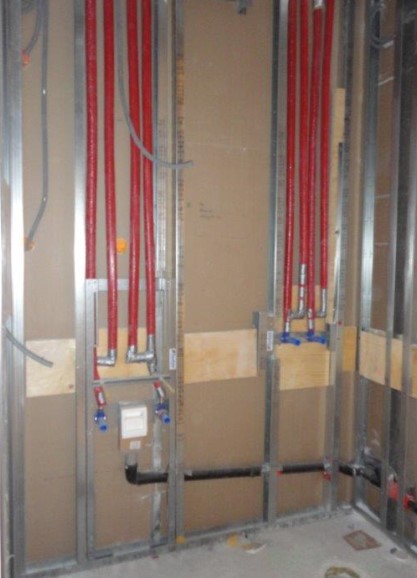

baunewsletter1001.jpg <a href='https://www.cs.at/files/baunewsletter1001.jpg' target='_blank'>Speichern</a>
baunewsletter1002.jpg <a href='https://www.cs.at/files/baunewsletter1002.jpg' target='_blank'>Speichern</a>
baunewsletter1003.jpg <a href='https://www.cs.at/files/baunewsletter1003.jpg' target='_blank'>Speichern</a>
baunewsletter1004.jpg <a href='https://www.cs.at/files/baunewsletter1004.jpg' target='_blank'>Speichern</a>
baunewsletter1005.jpg <a href='https://www.cs.at/files/baunewsletter1005.jpg' target='_blank'>Speichern</a>
baunewsletter1006.jpg <a href='https://www.cs.at/files/baunewsletter1006.jpg' target='_blank'>Speichern</a>
baunewsletter1007.jpg <a href='https://www.cs.at/files/baunewsletter1007.jpg' target='_blank'>Speichern</a>

17. Jänner 2020

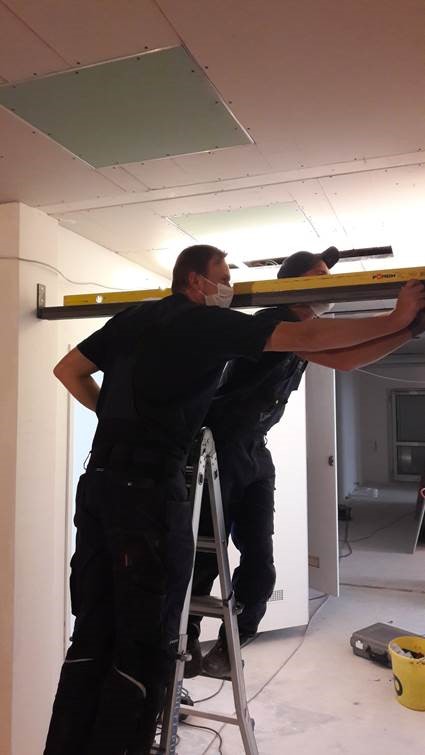

In der vergangegnen Woche war die Firma GETEC mit dem Umschließen der Strangleitungen für Warm- und Kaltwasser und mit den Abflüssen für die neuen Zimmer beschäftigt. Dafür mussten immer wieder verschiedene Strangleitungen abgesperrt werden, wobei auch die darüberliegenden BewohnerInnenzimmer betroffen waren.

Herzlichen Dank für die Geduld der Wohnbereiche, die teilweise über einige Stunden ohne Wasserversorgung auskommen mussten.

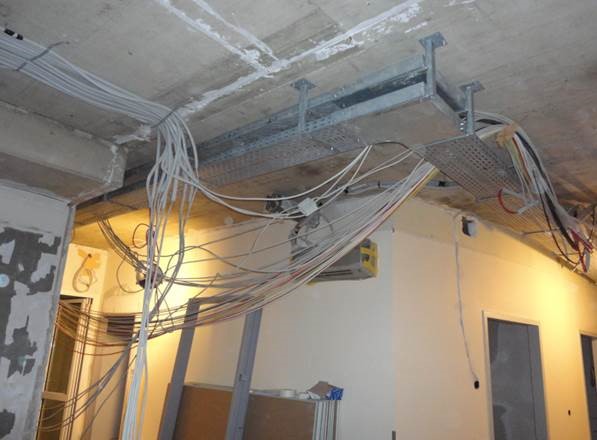

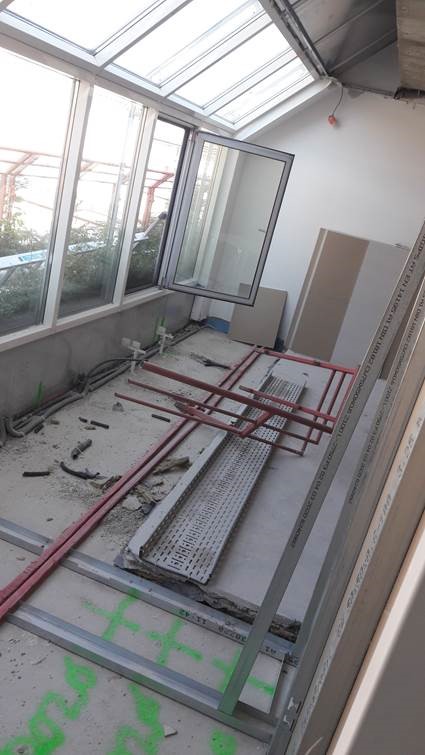

Im 1. Obergeschoss wurden neue Elektrokabel verlegt und die auch die Holzverschalung für die anstehenden Betonarbeiten wurden bereits vorbereitet.

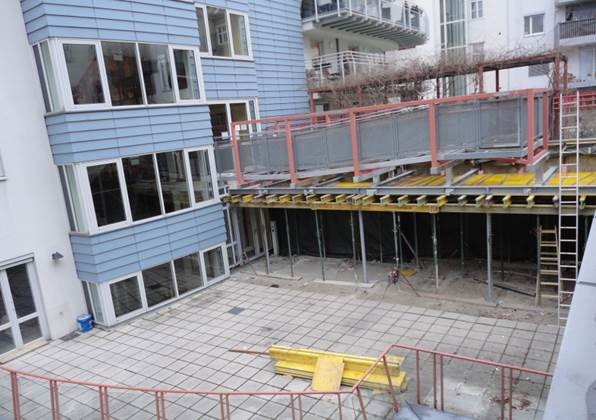

jaenner1.jpg <a href='https://www.cs.at/files/jaenner1.jpg' target='_blank'>Speichern</a>
jaenner_2.jpg <a href='https://www.cs.at/files/jaenner_2.jpg' target='_blank'>Speichern</a>
jaenner3.jpg <a href='https://www.cs.at/files/jaenner3.jpg' target='_blank'>Speichern</a>

13. Jänner 2020

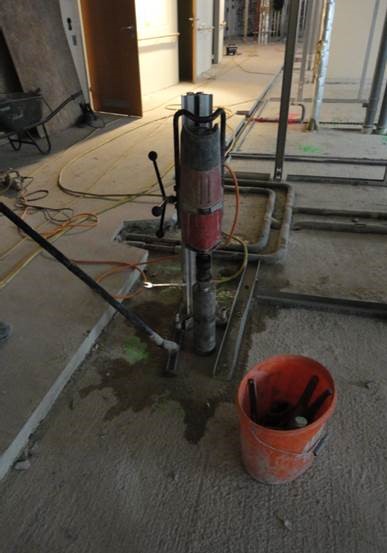

Baustellenstart nach Weihnachten war der 7. Jänner, andiesem Tag wurden die restlichen Betonkernbohrungen fertig gestellt. Auch wetiere Stahlbaukonstruktionen wurden angeliefert. Diese werden für den Verbindungsgang auf der Terrasse im 1. Obergeschoss verbaut. Am Freitag, den 10. Jänner 2020 hat ein Bemusterungstermin für mögliche Ausstattungsvarianten (Fliesen, Leuchten, Sanitärausstattungen und Wandfarben) der Pflegezimmer stattgefunden.

Auch die Kinder vom Kindergarten haben sich für die Verschönerng der Einhausung im Eingangsbereich etwas überlegt. Die Kinder hatten viel Spaß dabei und freuten sich sehr die Wände bemalen zu dürfen. Vielen Dank für die kreativen Ideen!

1_.jpg <a href='https://www.cs.at/files/1_.jpg' target='_blank'>Speichern</a>
3_8.jpg <a href='https://www.cs.at/files/3_8.jpg' target='_blank'>Speichern</a>
2_11.jpg <a href='https://www.cs.at/files/2_11.jpg' target='_blank'>Speichern</a>

20. Dezember 2019

Diese Woche wurden die Warm- und Kaltwasserleitungen für die Bewohnerzimmer neu installiert, damit diese im Jänner an die Bestandsleitungen angeschlossen werden können. Kunsstoffrohre ersetzen die alten Metallleitungen.

Gipskartonwände wurden montiert dadurch ist der neue Gangbereich schon sichtbar.

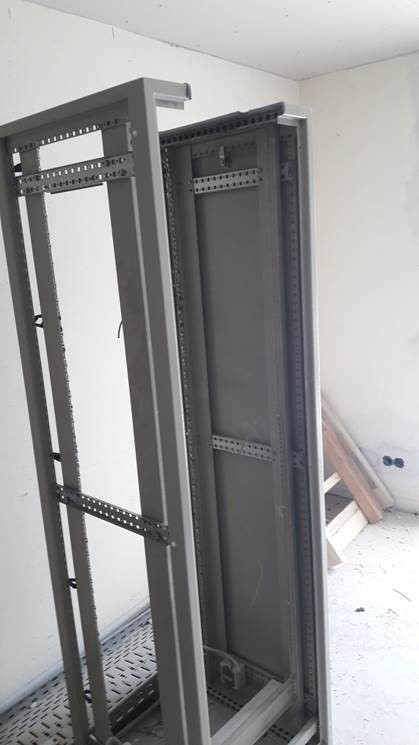

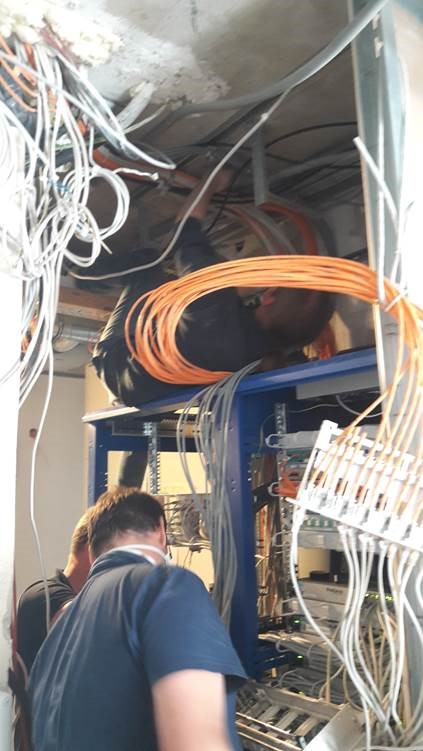

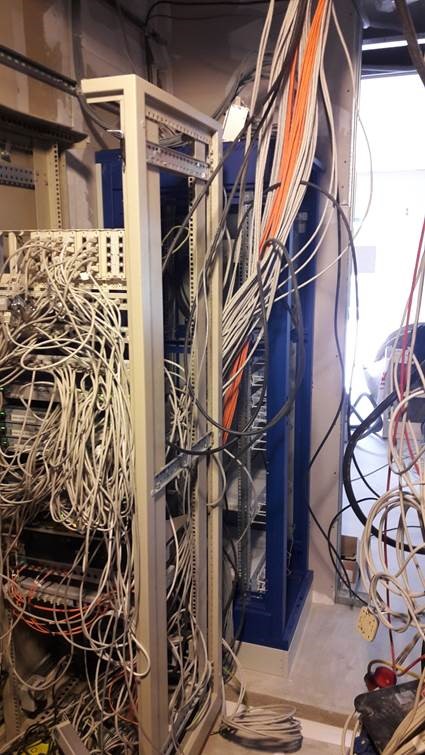

Auch im EDV Schrank tut sich einiges ... Um am neuesten Stand er Technik zu bleiben wurden auch hier alte Leitungen enfernt und somit Platz für die neuen Kabel geschaffen.

Insgesamt war die Woche etwas ruhiger, da im Hintergund viele Planungsarbeiten notwendig sind um auch 2020 den stetigen Baufortschritt gewährleisten zu können. Ab 7. Jänner beginnen die letzten Kernbohrungen.

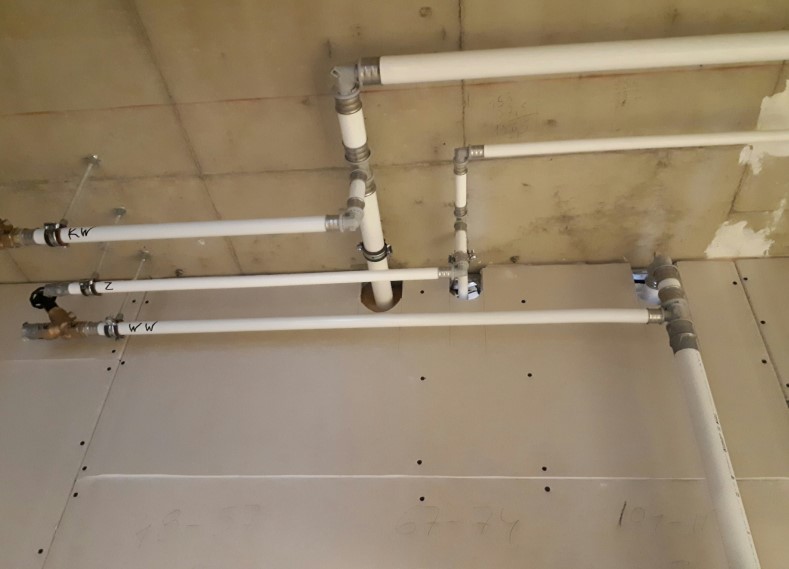

kunststoffrohre.jpg <a href='https://www.cs.at/files/kunststoffrohre.jpg' target='_blank'>Speichern</a>
gipskartonwaende.jpg <a href='https://www.cs.at/files/gipskartonwaende.jpg' target='_blank'>Speichern</a>
edv_schraenke.jpg <a href='https://www.cs.at/files/edv_schraenke.jpg' target='_blank'>Speichern</a>

13. Dezember 2019

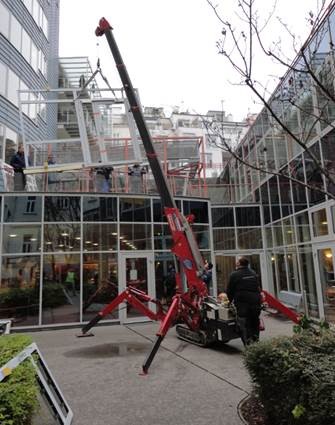

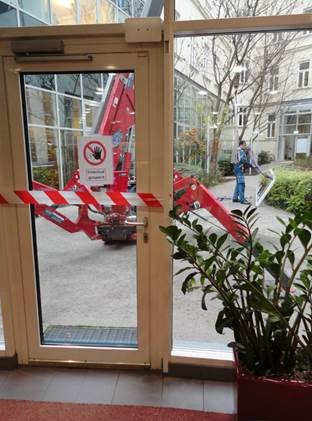

Der Einbau der neuen Portale erfolgte am Montag, den 9. Dezember.  Im Innenhof war ein mobiler Kran im Einsatz, der die Protale ins richtige Stockwerk beförderte. Zum Glück spielte das Wetter mit und die Portale konnten im Anschluss eingebaut werden.

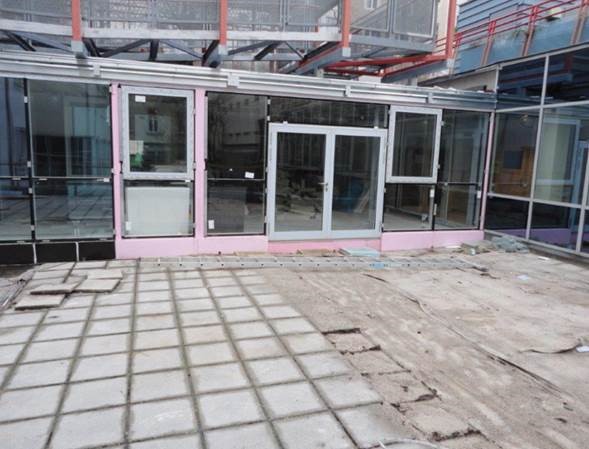

Im neuen Tageszentrum gehen die Arbeiten zügig voran. Neue Räume sind entstanden und auch die BewohnerInnenzimmer sind bereits erkennbar.

Auch ein Tagesgast besuchte bereits die Baustelle um die neuen Räumlichkeiten zu überprüfen.

cafeteria.jpg <a href='https://www.cs.at/files/cafeteria.jpg' target='_blank'>Speichern</a>

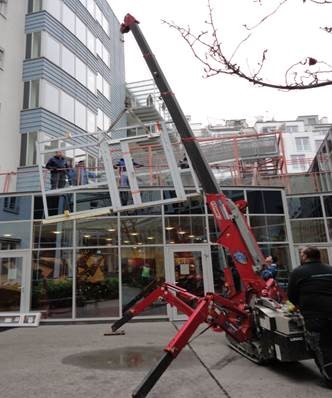

mobiler_kran.jpg <a href='https://www.cs.at/files/mobiler_kran.jpg' target='_blank'>Speichern</a>
mobiler_kran2.jpg <a href='https://www.cs.at/files/mobiler_kran2.jpg' target='_blank'>Speichern</a>

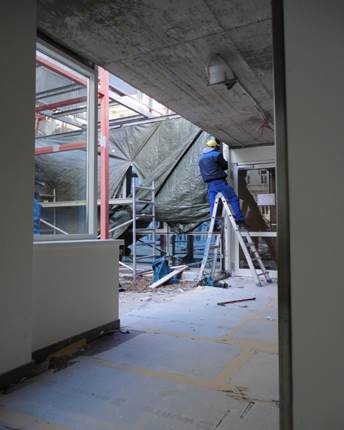

neues_tageszentrum.jpg <a href='https://www.cs.at/files/neues_tageszentrum.jpg' target='_blank'>Speichern</a>
neues_tageszentrum2.jpg <a href='https://www.cs.at/files/neues_tageszentrum2.jpg' target='_blank'>Speichern</a>

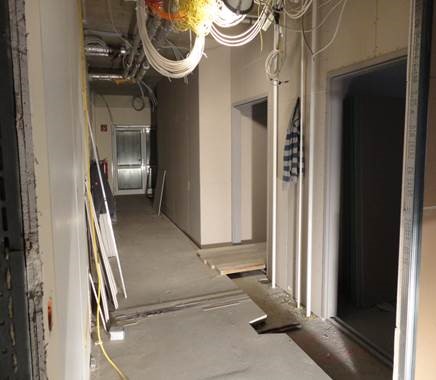

gang_vor_verbindungsaufzug.jpg <a href='https://www.cs.at/files/gang_vor_verbindungsaufzug.jpg' target='_blank'>Speichern</a>
bewohnerzimmer.jpg <a href='https://www.cs.at/files/bewohnerzimmer.jpg' target='_blank'>Speichern</a>

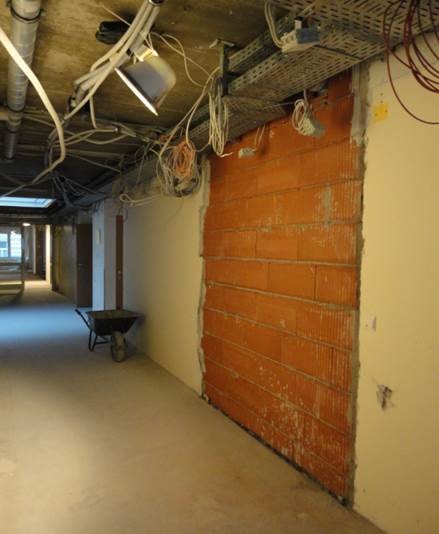

gang_keramikraum.jpg <a href='https://www.cs.at/files/gang_keramikraum.jpg' target='_blank'>Speichern</a>

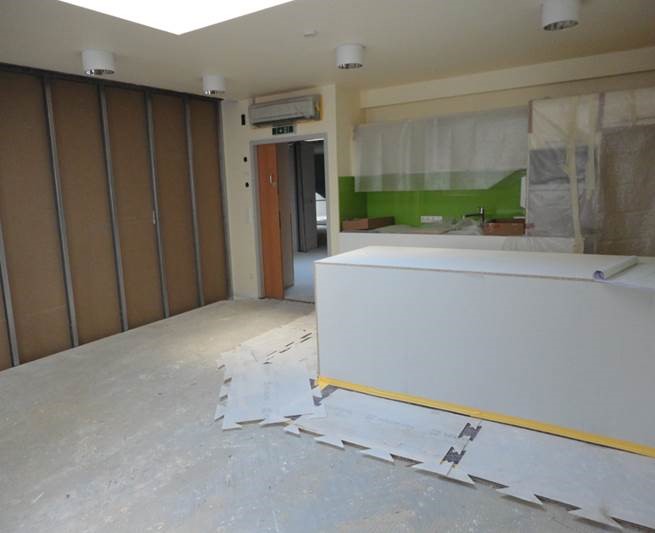

kuecheehemaliges_tz.jpg <a href='https://www.cs.at/files/kuecheehemaliges_tz.jpg' target='_blank'>Speichern</a>
tagesgast.jpg <a href='https://www.cs.at/files/tagesgast.jpg' target='_blank'>Speichern</a>

6. Dezember 2019

Umbau/Erweiterung Pflegebereich und Tageszentrum 1. Obergeschoß:

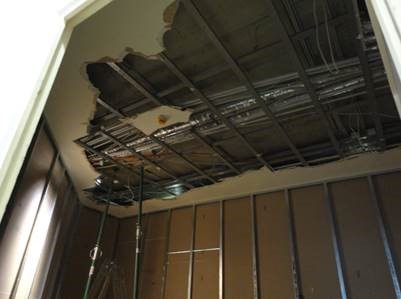

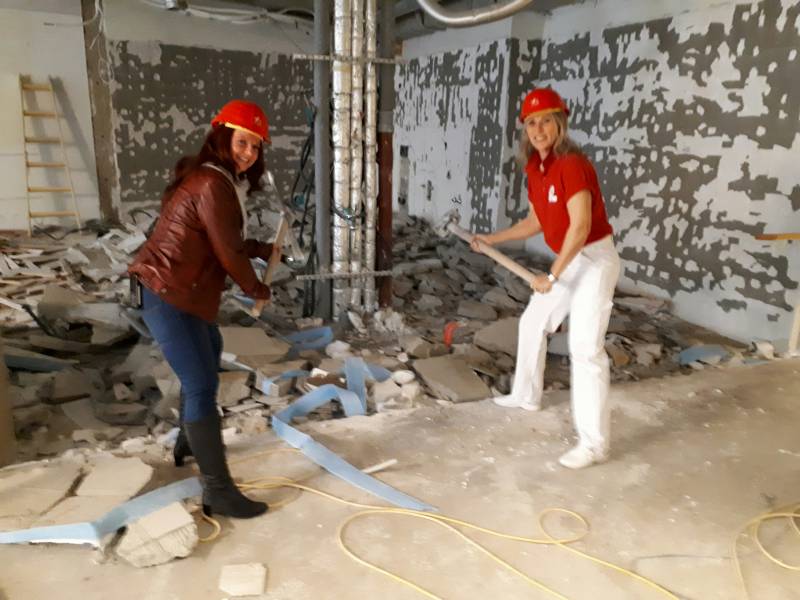

Die Vorbereitungsarbeiten für die Kernbohrungen wurden Anfang der Woche wie geplant durchgeführt. Einhausungen wurden errichtet. Ebenso waren Holzgerüste, Plattformen uvm. für die Deckendurchbrüche notwendig. Zwischendecken mussten im laufenden Betrieb geöffnet werden. In Absprache mit der Haustechnik musste ide Fluchtweg-Beleuchtung in der Eingangshalle kurzfristig  adaptiert werden.

Die Spannung vor den Kernborhungen war sehr groß: Wieviel Staub wird entstehen, wieviel Kühlwasser wird ins Erdgeschoß laufen? Wie laut wird es wirklich? Schneller als erwartet konnten die Kernbohrungen durchgeführt werden. Letztendlich waren es 25 Stück. Daher konnte am 9. Dezember mit den Verrohrungsarbeiten der Kalt/Warm-Wasserleitungen und der Abflüsse begonnen werden.

haupteingang.jpg <a href='https://www.cs.at/files/haupteingang.jpg' target='_blank'>Speichern</a>

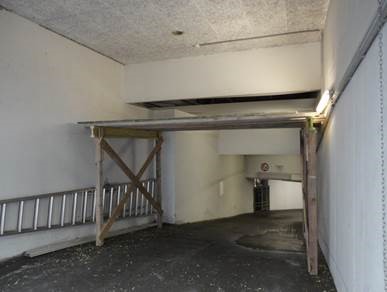

garagenabfahrt.jpg <a href='https://www.cs.at/files/garagenabfahrt.jpg' target='_blank'>Speichern</a>
zwischendecken1.jpg <a href='https://www.cs.at/files/zwischendecken1.jpg' target='_blank'>Speichern</a>
zwischendecken2.jpg <a href='https://www.cs.at/files/zwischendecken2.jpg' target='_blank'>Speichern</a>
fluchtweg1.jpg <a href='https://www.cs.at/files/fluchtweg1.jpg' target='_blank'>Speichern</a>
fuchtweg2.jpg <a href='https://www.cs.at/files/fuchtweg2.jpg' target='_blank'>Speichern</a>

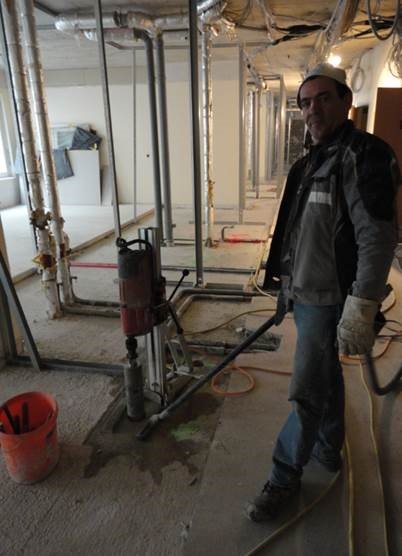

kernbohrung1.jpg <a href='https://www.cs.at/files/kernbohrung1.jpg' target='_blank'>Speichern</a>
kernbohrung2.jpg <a href='https://www.cs.at/files/kernbohrung2.jpg' target='_blank'>Speichern</a>

29. November 2019

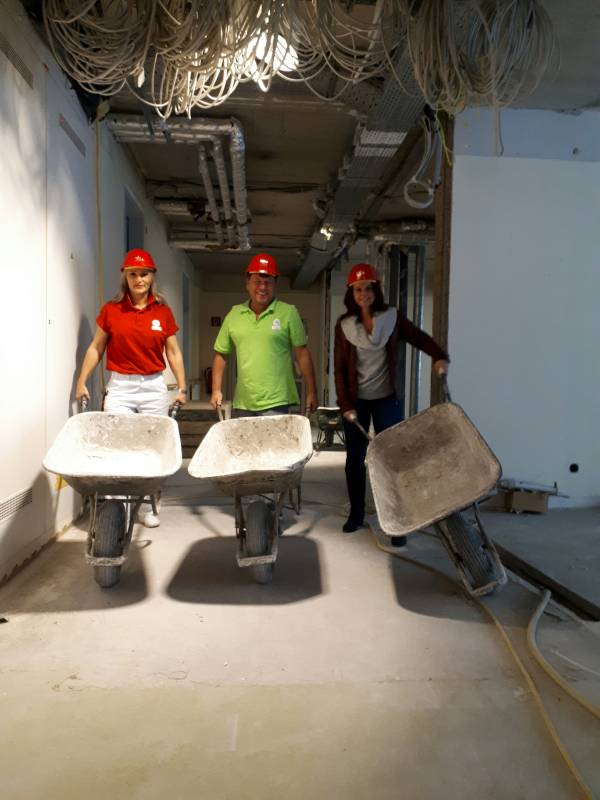

Und wieder geht eine ereignisreiche Bau-Woche zu Ende ...

Anlässlich der CS Weihnachtsschau hatten wir drei Tage geplante Baustellen-Pause in der Woche.

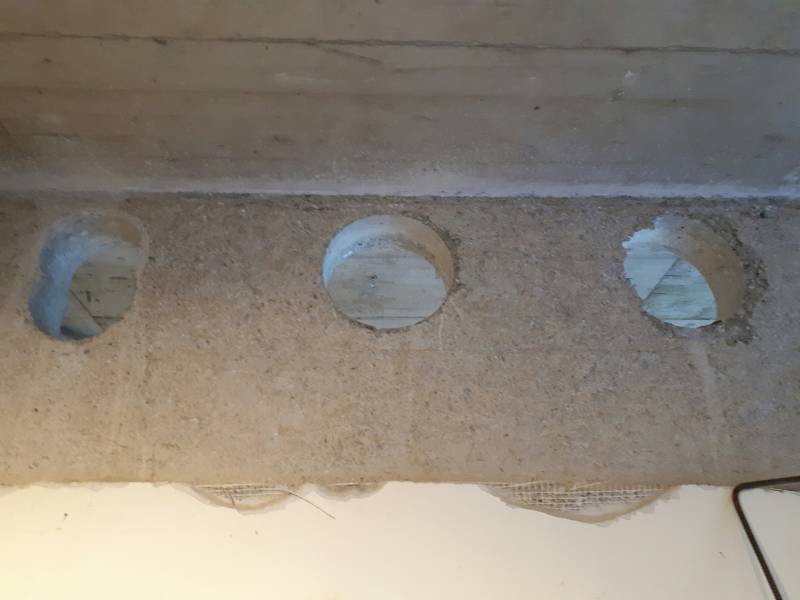

Die bevorstehenden Kernbohrungen in das Erdgeschoß wruden an der Rohdecke angezeichnet. Derzeit sind 26 Stück geplant.

Resultierend daraus musste das Büro des Bewohnerservice kurzfristig durch die Haustechnik in das Facility Management-Leitungsbüro übersiedlet werden. Weiters ist die Flexibilität der Haustechnik gefragt, da das Sperren von Frisör, SV-Küche, Garderaoben, Müllraum usw. für die nächsten zwei Wochen geplant ist.

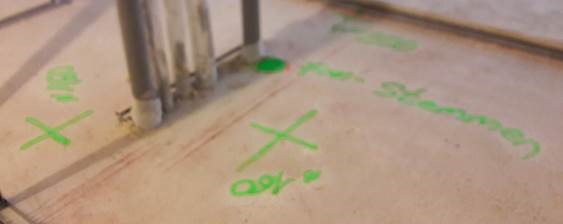

Die Verzüge der Hauptwasserleitungen, Fäkal- und Abwasserkanal sind im Anschluss an die Bohrungen für die nächsten Wochen geplant.

kernbohrungen_und_hauptwasserleitung1.jpg <a href='https://www.cs.at/files/kernbohrungen_und_hauptwasserleitung1.jpg' target='_blank'>Speichern</a>
kernbohrungen_und_hauptwasserleitung2.jpg <a href='https://www.cs.at/files/kernbohrungen_und_hauptwasserleitung2.jpg' target='_blank'>Speichern</a>
mueller_pflegerl_tz.jpg <a href='https://www.cs.at/files/mueller_pflegerl_tz.jpg' target='_blank'>Speichern</a>
plane_eingangsbereich.jpg <a href='https://www.cs.at/files/plane_eingangsbereich.jpg' target='_blank'>Speichern</a>

22. November 2019

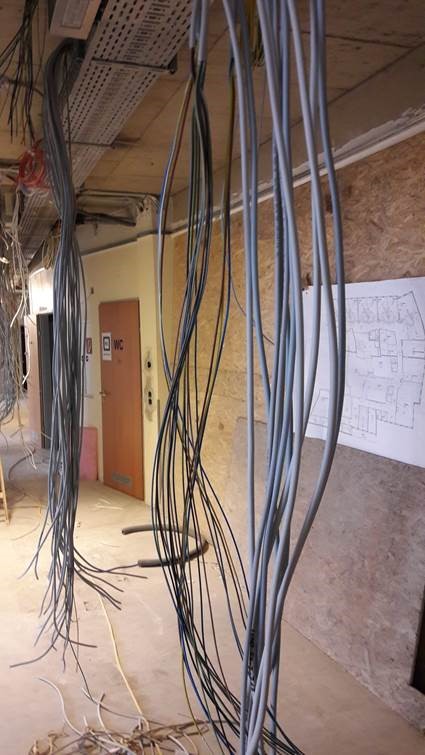

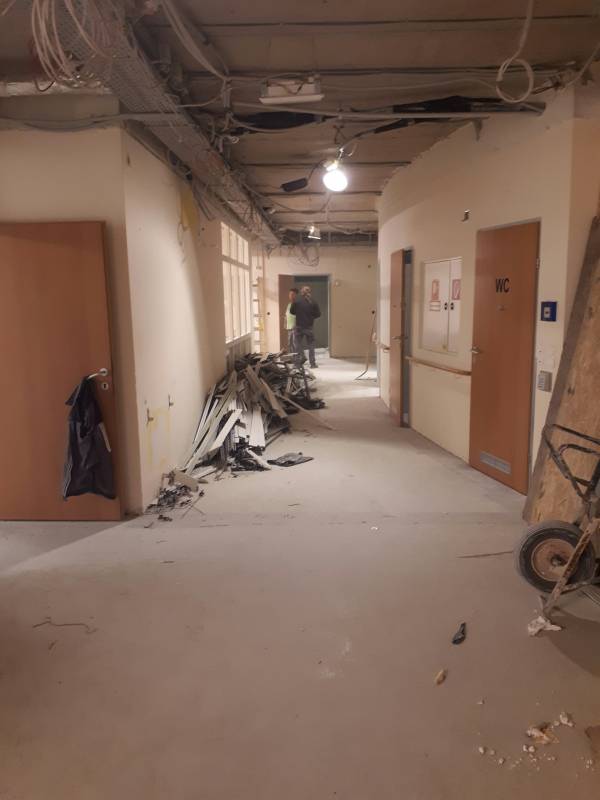

Nach den notwendigen Demontagen von diversen Elektrokabel musste diese Woche die Kabeltrasse demontiert werden. Auch mit der Errichtung der neuen Zwischenwände wurde gestartet. Die restlichen Entsorgungsarbeiten konnten sowohl im Außen- als auch im Innenbereich nahezu abgeschlossen werden.

2_10.jpg <a href='https://www.cs.at/files/2_10.jpg' target='_blank'>Speichern</a>

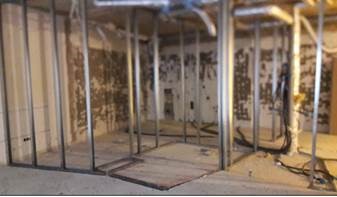

1_7.jpg <a href='https://www.cs.at/files/1_7.jpg' target='_blank'>Speichern</a>
4_7.jpg <a href='https://www.cs.at/files/4_7.jpg' target='_blank'>Speichern</a>
3_7.jpg <a href='https://www.cs.at/files/3_7.jpg' target='_blank'>Speichern</a>

14. November 2019

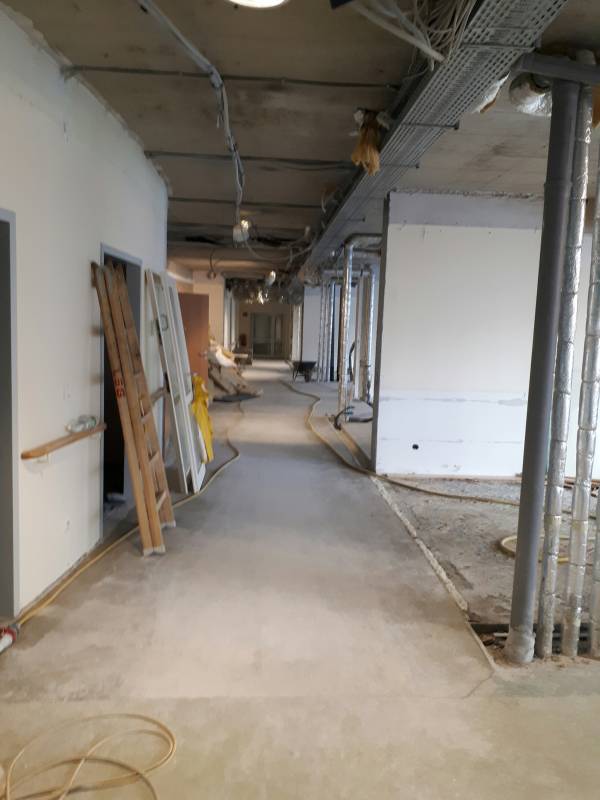

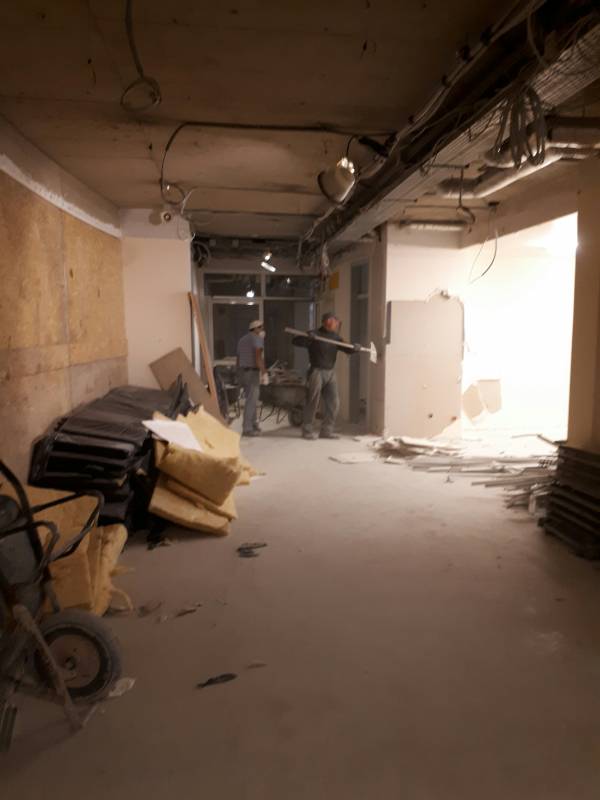

Seit dem Umbaubeginn hat sich bereits einiges getan:Es wurden Mauerdurchbrüche für die neuen Türen gemacht, die alten Holzböden entfernt und der Betonboden herausgestemmt. Sämtliche Elektroinstallationen wie Licht, Steckdosen und Lichtruf wurden ausgebaut und die nicht mehr benötigten Gipskartonwände entfernt. Auch erste Betonkernbohrungen wurden vorgenommen und tragende Betonmauern verstärkt.

20191112_092013_resized.jpg <a href='https://www.cs.at/files/20191112_092013_resized.jpg' target='_blank'>Speichern</a>
20191108_081748_resized.jpg <a href='https://www.cs.at/files/20191108_081748_resized.jpg' target='_blank'>Speichern</a>
20191107_102136_resized.jpg <a href='https://www.cs.at/files/20191107_102136_resized.jpg' target='_blank'>Speichern</a>
20191107_102902_resized.jpg <a href='https://www.cs.at/files/20191107_102902_resized.jpg' target='_blank'>Speichern</a>
20191031_102135_resized.jpg <a href='https://www.cs.at/files/20191031_102135_resized.jpg' target='_blank'>Speichern</a>
20191108_081823_resized.jpg <a href='https://www.cs.at/files/20191108_081823_resized.jpg' target='_blank'>Speichern</a>
20191028_150910_resized.jpg <a href='https://www.cs.at/files/20191028_150910_resized.jpg' target='_blank'>Speichern</a>
20191031_102131_resized.jpg <a href='https://www.cs.at/files/20191031_102131_resized.jpg' target='_blank'>Speichern</a>
20191031_102122_resized.jpg <a href='https://www.cs.at/files/20191031_102122_resized.jpg' target='_blank'>Speichern</a>
20191108_082143_resized.jpg <a href='https://www.cs.at/files/20191108_082143_resized.jpg' target='_blank'>Speichern</a>
20191107_102003_resized.jpg <a href='https://www.cs.at/files/20191107_102003_resized.jpg' target='_blank'>Speichern</a>

25. Oktober 2019

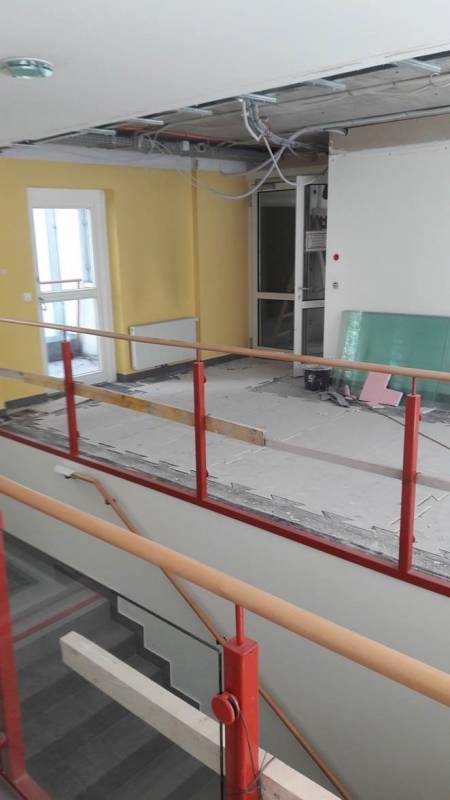

Am Freitag 25.10.2019 zieht das Tageszentrum vom 1.OG in die ehemaligen Räumlichkeiten des kaufmännischen Services und bleibt dort, bis dass die Umbauarbeiten 1. OG abgeschlossen sind.

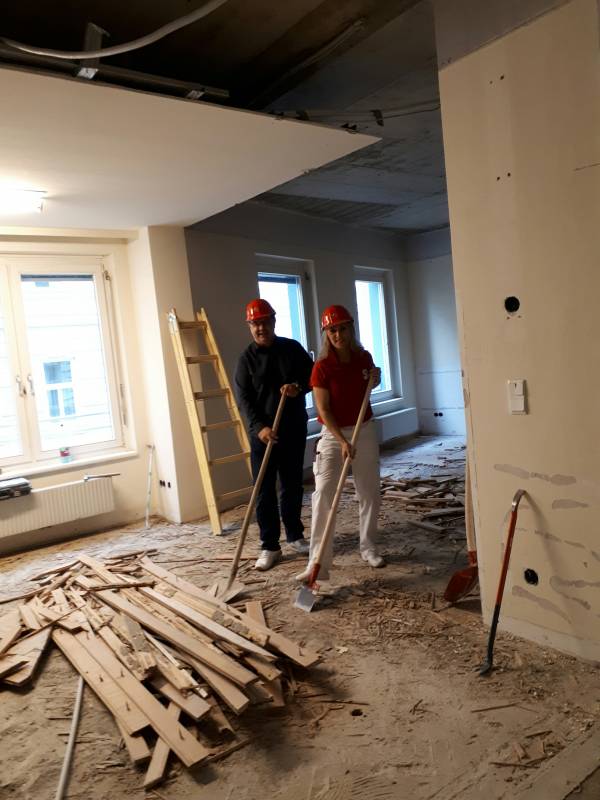

Montags 28.10.2019 Umbau start 1 OG, Abbau der Möbel und Abriss nicht benötigter Bauteile. Am Verena Buben Weg wurde schon der Lastenaufzug aufgestellt:

Gangsanierung Elia 2 - Bodenbelag neu; Türstockzargen und -Blättertausch in den Bewohner*Innenzimmer:

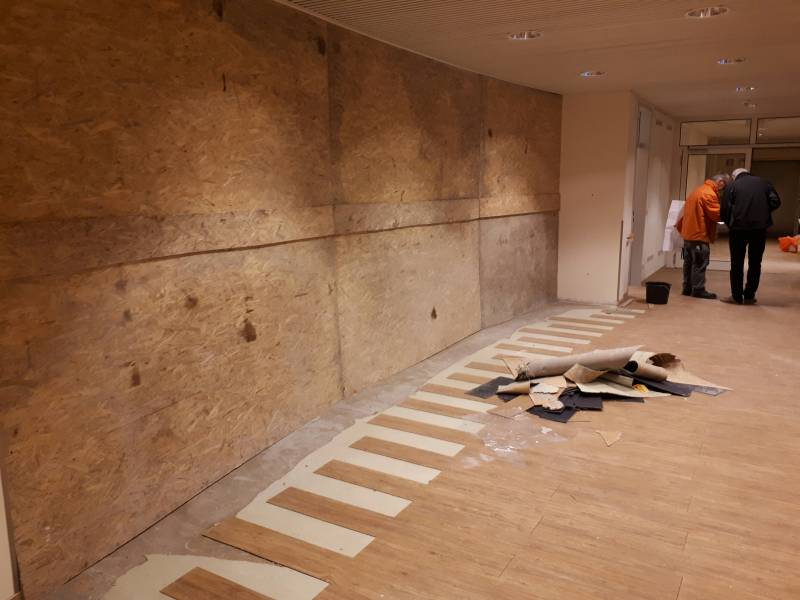

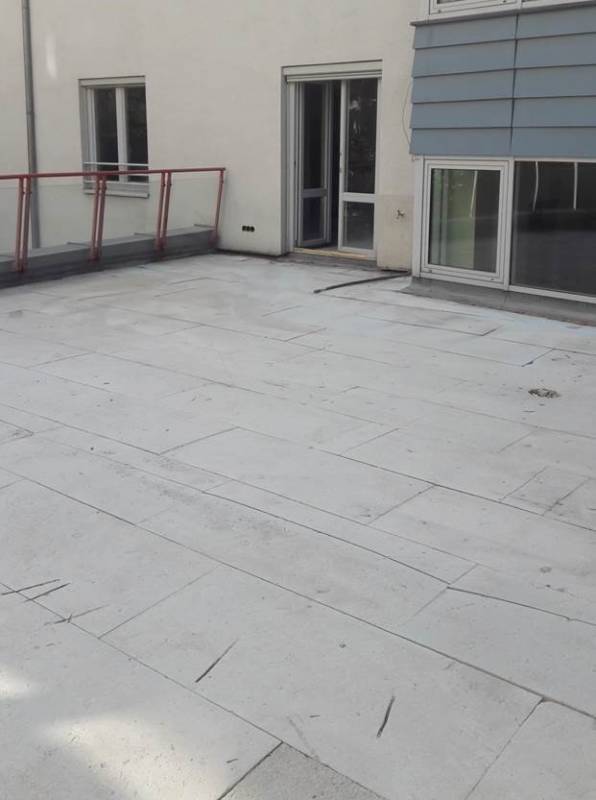

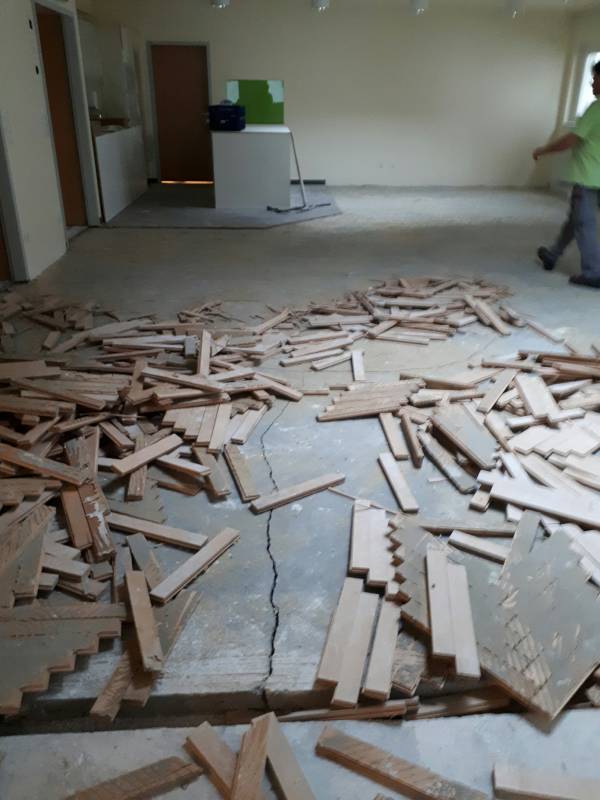

Am 28. Oktober wird Reingung des Bestandsbodenbelags als Basis für den darauf neu verlegten Bodenbelag. am 30. Oktober starten die Bodenbelags- und Tischlerarbeiten (Türstock und -blättertausch). am 11. November werden die Sockelleisten am Gang montiert.

Kontakt
Kontakt
Ungargasse 64-66, Stiege 4 / TOP 302, 1030 Wien
Sabina Dirnberger
Mag. MBA Sabina Dirnberger-Meixner

Leitung Öffentlichkeitsarbeit

CS Ungargasse
Ungargasse 64-66, Stiege 4 / TOP 302, 1030 Wien
01/71753-3131 • 0664 5486424
sabina.dirnberger@cs.at

Nach oben scrollen
